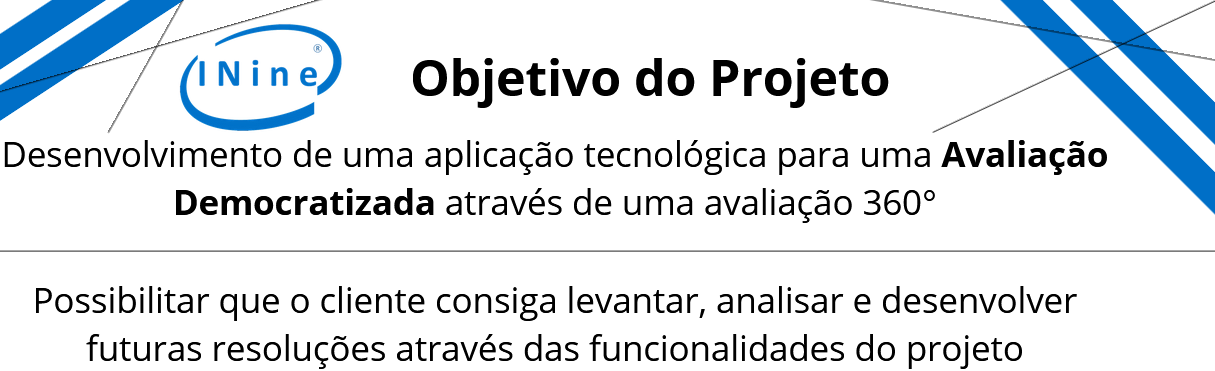

Projeto • Backlogs do produto • Entrega de Sprints • Tecnologias • Equipe • Burndown
Acesse Monday para mais informaçoes!
| ÉPICO | USER STORY | PRIORIDADE | SPRINT | STATUS |
|---|---|---|---|---|
| Avaliação 360° | O sistema deve realizar uma avaliação dos integrantes do time e uma autoavaliação para analisar o desempenho como equipe | Alta | 2 | Realizado |
| Avaliação 360° | A avaliação deve ter respostas baseadas em uma escala Likert (5 valores), seguindo fatores fixos a serem avaliados | Alta | 2 | Realizado |
| Controle de Usuário | O sistema deve conter um controle de usuários, de uso exclusivo do administrador, com as funções de editar, excluir e promover usuários a administrador | Média | 3 | Realizado |
| Controle de Usuário | O sistema deve conter um controle de perfil que possibilita a realização do login, onde é possível diferenciar o usuário do administrador | Média | 3 | Realizado |
| Controle de Turmas | Ter um controle para turmas que possibilite e permita que o administrador consiga gerir os times dentro de uma turma | Média | 2 | Realizado |
| Controle de Times | Ter um controle para times que possibilite gestão de usuários dentro do time (sendo que está dentro de uma turma) | Média | 2 | Realizado |
| Controle de Sprints | Um controle sprint onde o administrador fazer a gestão de todas as informações da sprint | Média | 3 | Realizado |
| Dashboards | Dashboards a partir de dados de avaliações respondidas no decorrer das sprints para que o cliente tenha melhor análise dos resultados de desempenho | Alta | 4 | Realizado |
| Backlog | O projeto precisa ser estruturado de acordo com a metodologia ágil, contendo todos os tópicos exigidos pelo cliente | Alta | 1,2,3 | Realizado |
| Design | Aprimorar a visualização do sistema no console, de forma organizada e com cores de maior destaque | Alta | 4 | Realizado |
| Fluxograma | Um protótipo que permite uma visualização ramificada do sistema | Baixa | 1 | Realizado |
| SPRINTS | PERÍODOS | DESCRIÇÃO | STATUS |
|---|---|---|---|
| Sprint 1 | 13/03/23 a 02/04/23 | Planejamento do Projeto | REALIZADO |
| Sprint 2 | 03/04/23 a 23/04/23 | Controle Turmas/Times e Avaliação 360° | REALIZADO |
| Sprint 3 | 24/04/23 a 14/05/23 | Controle de Perfil/Controle de Usuários/Controle de Sprints | REALIZADO |
| Sprint 4 | 15/05/23 a 04/06/23 | Dashboard's avaliativos/Design | REALIZADO |
Acesse nossa Planilha para mais informações.
